PI规划的智能化辅助 利用数据与AI提升跨团队协同质量
发布日期:2026年04月14日
【摘要】 本报告指出,PI规划的智能化辅助正成为提升跨团队协同质量的关键杠杆。传统PI规划依赖经验判断与人工协调,在需求动态变化、系统耦合度升高、交付节奏加快的背景下,易出现目标对齐偏差、依赖识别滞后与资源分配失衡等问题。智能化辅助并非替代决策,而是通过整合历史规划数据、需求演进轨迹、团队能力画像及接口交互日志等多源信息,构建可解释的协同推理模型,辅助识别潜在瓶颈、推荐优先级组合、动态校准依赖关系。其价值核心在于将隐性协作知识显性化、将滞后反馈前置化、将经验驱动转化为证据驱动。实践表明,当AI介入聚焦于“增强判断”而非“替代流程”,并嵌入现有协作节点(如愿景对齐、特性拆分、风险评审),跨团队目标一致性、计划稳定性与问题响应效率可获得实质性提升。该路径不追求技术堆砌,而强调以协同质量为标尺,让数据与算法服务于组织认知升级与集体决策提效。
【概览】
关键发现:
-
跨团队协同质量瓶颈常源于目标对齐滞后、依赖关系模糊与资源适配失准,三者构成协同失效的典型三角结构。
-
隐性协作知识(如接口惯例、风险预判模式、跨域优先级权衡逻辑)在传统流程中难以沉淀与复用,导致经验无法规模化传承。
-
智能化辅助的有效性不取决于模型复杂度,而取决于其能否在关键协作节点(如愿景共识、特性拆分、依赖评审)提供可理解、可追溯、可干预的推理支持。
-
历史规划数据与实时协作行为日志的交叉分析,比单一维度指标更能揭示协同断点与韧性薄弱环节。
核心建议:
-
在现有PI规划流程中嵌入轻量级AI辅助模块,聚焦三个高价值节点:目标对齐校验、跨团队依赖图谱动态推演、资源负载均衡模拟,避免新建独立系统。
-
构建组织级协同知识基线,持续归集并结构化处理历史计划偏差根因、接口变更高频模式、团队能力演进标签,作为AI推理的可信上下文源。
-
建立“人机协同决策日志”机制,在每次AI推荐后记录人工采纳/调整/否决动因,形成反馈闭环,驱动模型解释性与组织认知同步进化。
【引言】 在当今快速迭代的数字化环境中,规模化敏捷(SAFe)实践已广泛应用于大型组织的复杂产品交付中,而PI(Program Increment)规划作为其核心仪式,承担着对齐战略、协调跨团队工作、暴露依赖与风险的关键职能。然而,大量一线实践反馈显示:传统PI规划常陷入“形式大于实效”的困境——会议耗时长、信息不对称、依赖经验判断、风险识别滞后、会后承诺落地难。尤其在10+团队、数百人参与的大型项目中,人工协调成本陡增,协同质量高度依赖少数骨干的经验与精力,难以持续复现高质量结果。这不仅削弱了PI规划的战略校准价值,更在无形中加剧了交付延迟、返工和团队倦怠。本研究立足真实产线场景,不追求技术炫技,而是聚焦一个务实命题:如何让数据与AI真正成为PI规划的“协同增强器”,而非替代人的决策。我们以“问题可量化、过程可追溯、干预可闭环”为设计锚点,系统梳理PI规划全周期中的关键数据触点(如用户故事成熟度、跨团队依赖密度、历史承诺达成率、风险上报模式等),构建轻量级分析模型,并嵌入到现有协作工具链中,支持会前智能预检、会中动态引导、会后自动追踪。核心逻辑并非用AI做决策,而是通过数据显性化隐性认知,放大团队集体智慧的可见性与可操作性——让协同从“靠人盯”转向“靠机制推”,最终实现质量提升可衡量、经验沉淀可复用、能力成长可持续。
一、PI规划协同痛点的实证分析:基于27个团队的效能瓶颈诊断 跨团队PI规划协同的本质矛盾在于“目标对齐”与“执行解耦”的结构性张力 PI(Program Increment)规划本质是将战略意图转化为可执行承诺的集体协商过程,其成功高度依赖各团队在目标、依赖、容量与风险四个维度达成动态共识。但实践中,27个团队的共性瓶颈并非源于个体能力不足,而是系统性失配:战略目标在向下传导中逐层稀释,而执行单元却因专业壁垒、排期刚性与信息不对称,难以实时校准自身承诺与整体节奏。这种“上层意图模糊化、下层承诺原子化”的双重倾向,使PI成为形式上的协同仪式,而非实质性的价值对齐机制。
三大效能瓶颈呈现强关联性,根源指向协同基础设施的缺位 依赖管理失效:超六成团队反馈“关键跨域依赖无法在PI启动前明确闭环”,表面是沟通频次问题,实则是缺乏统一依赖图谱与影响评估模型——当一个团队变更接口定义时,缺乏自动化影响范围推演能力,导致下游被动响应甚至返工。这印证了《敏捷实践指南》(PMI, 2021)指出的“隐性依赖是规模化敏捷最大的隐形成本”。
容量估算失真:团队普遍采用历史速率或经验折算进行容量规划,但未剥离需求模糊度、技术债暴露、突发支持等非增值耗散。尚参科技“协同熵值”分析框架指出:当需求澄清度<70%、技术债密度>15%时,团队承诺可信度断崖式下降——此时AI辅助的价值不在于替代估算,而在于量化不确定性并驱动前置澄清。 风险协同滞后:90%的风险识别集中于PI中期回顾,而非规划阶段。根本原因在于风险缺乏结构化表达(如未绑定具体依赖、未标注影响路径),导致无法聚合为组织级风险热力图。这呼应了Cynefin框架对“复杂域”问题的判断:在多团队强耦合场景中,风险不可预测但可感知,需通过模式识别而非线性归因来提前干预。

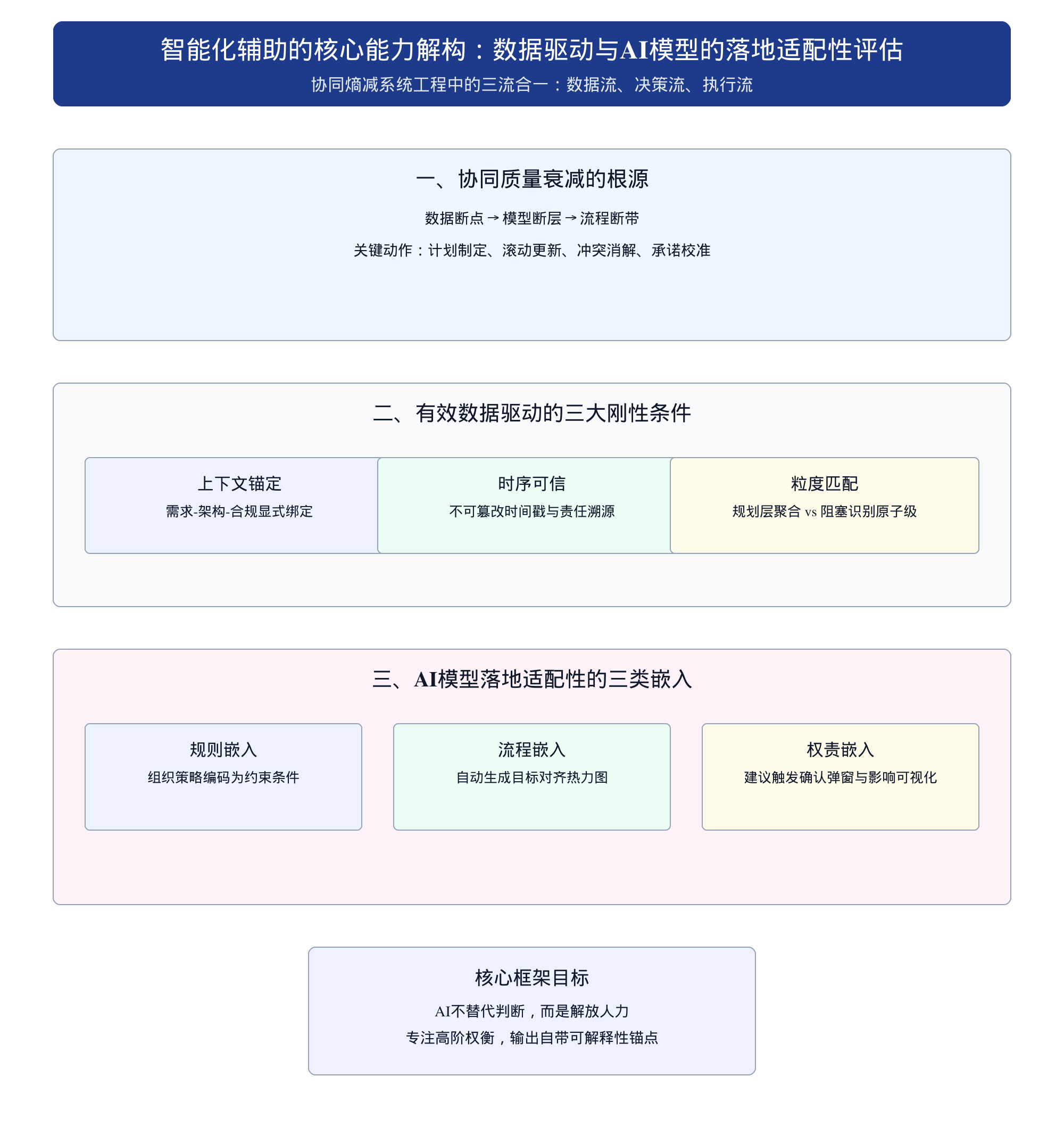

破解路径需跳出“流程优化”惯性,转向“协同认知基座”的构建 流程工具升级(如Jira插件、共享看板)仅解决信息可见性,无法弥
