SCR-HC260682026-07-09约 28 分钟阅读

绿色IT技术成熟度曲线报告

本报告围绕绿色IT评估15项关键技术,整体呈现多阶段并行发展态势,协同成熟期与认知校准期技术各占三分之一,局部技术仍处认知萌芽期、认知泡沫期或能力内化期。绿色IT技术组合中,协同成熟期与能力内化期技术合计超过半数,具备较好的部署基础,但认知校准期技术同样占比显著,需通过试点验证逐步推进。

绿色IT

绿色IT

技术成熟度曲线报告

报告编号:SCR-HC26068 发布日期:2026年07月09日

尚参科技研究部

摘要

本报告围绕绿色IT评估15项关键技术,整体呈现多阶段并行发展态势,协同成熟期与认知校准期技术各占三分之一,局部技术仍处认知萌芽期、认知泡沫期或能力内化期。绿色IT技术组合中,协同成熟期与能力内化期技术合计超过半数,具备较好的部署基础,但认知校准期技术同样占比显著,需通过试点验证逐步推进。

主要发现

  • 协同成熟期技术包括:无服务器计算、数据中心液冷技术、数据中心PUE优化、容器化与Kubernetes编排、低功耗广域网。

  • 认知校准期技术包括:可再生能源直供数据中心、电子废弃物IT资产处置、AI驱动的数据中心能效优化、边缘计算能效架构、基础设施即代码。该类技术当前处于场景化验证阶段,在有限闭环中检验适用边界与集成成本,尚未进入规模化推广。

  • 认知泡沫期技术包括:绿色软件工程。

  • 认知萌芽期技术包括:碳感知计算调度。

  • 能力内化期技术包括:服务器虚拟化整合、动态电源管理、存储自动分层与精简配置。

核心建议

  • 对协同成熟期技术,建议选择高价值、可度量的业务流程进行场景化部署,并嵌入流程优化。

  • 对认知校准期技术,建议采用试点验证方式,在有限闭环中识别适用边界、集成成本和可复用方法,暂不追求规模化推广。

  • 对认知泡沫期技术,建议控制预期,设置投资闸门,重点观察工程化证据、成本曲线和真实案例。

  • 对认知萌芽期技术,建议纳入技术雷达跟踪,开展小范围预研,不宜过早进入核心生产系统。

  • 对能力内化期技术,建议纳入标准化运营、预算、岗位、采购和能力沉淀体系。

研究方法与适用边界

一、方法论框架

本报告采用尚参科技技术成熟度曲线(DIB-TRM)方法,在“AI认知成熟度 × AI价值预期”两个维度上观察技术演进。横轴衡量企业对技术能力边界、治理要求、应用条件和投入产出逻辑的理解程度;纵轴衡量市场、媒体、用户与产业生态对该技术商业价值和社会影响的综合预期。本报告所称成熟度,不是单纯的工程技术成熟度,而是技术能力、企业采用认知与AI价值预期共同作用下的阶段性判断。

二、五阶段定义

  • 认知萌芽期:技术或应用范式刚出现,企业认知与AI价值预期均处于早期形成阶段。

  • 认知泡沫期:AI价值预期快速抬升,但企业对能力边界、治理成本和落地条件的认知尚未充分。

  • 认知校准期:过高预期开始回落,企业逐步明确可落地场景、风险边界和投入产出逻辑。

  • 协同成熟期:AI认知成熟度提升,AI价值预期趋于理性,技术进入较稳定的业务协同阶段。

  • 能力内化期:技术成为企业基础能力或行业默认配置,公众预期回归常态,价值主要体现在持续运营效率中。

三、判定依据

本报告对“绿色IT”领域各项技术所处阶段的判断,综合参考公开行业研究、市场跟踪资料、厂商产品文档、公开客户案例、开源社区版本演进与企业 PoC/生产化复盘材料(参考外部数据源 165 个),并从五个维度进行评估:技术可用性、企业采用成熟度、ROI 可验证性、生态完整度、AI价值预期。

四、适用边界

本报告主要面向中大型企业在“绿色IT”领域的选型、试点、治理与投资规划。互联网原生企业、科研机构、初创公司可能采用节奏更快;数字化基础薄弱的传统企业落地周期可能更长。因此,报告结论应作为技术组合管理和投资优先级判断的参考,而不宜被理解为单个企业的绝对部署时间表。

绿色IT技术成熟度曲线

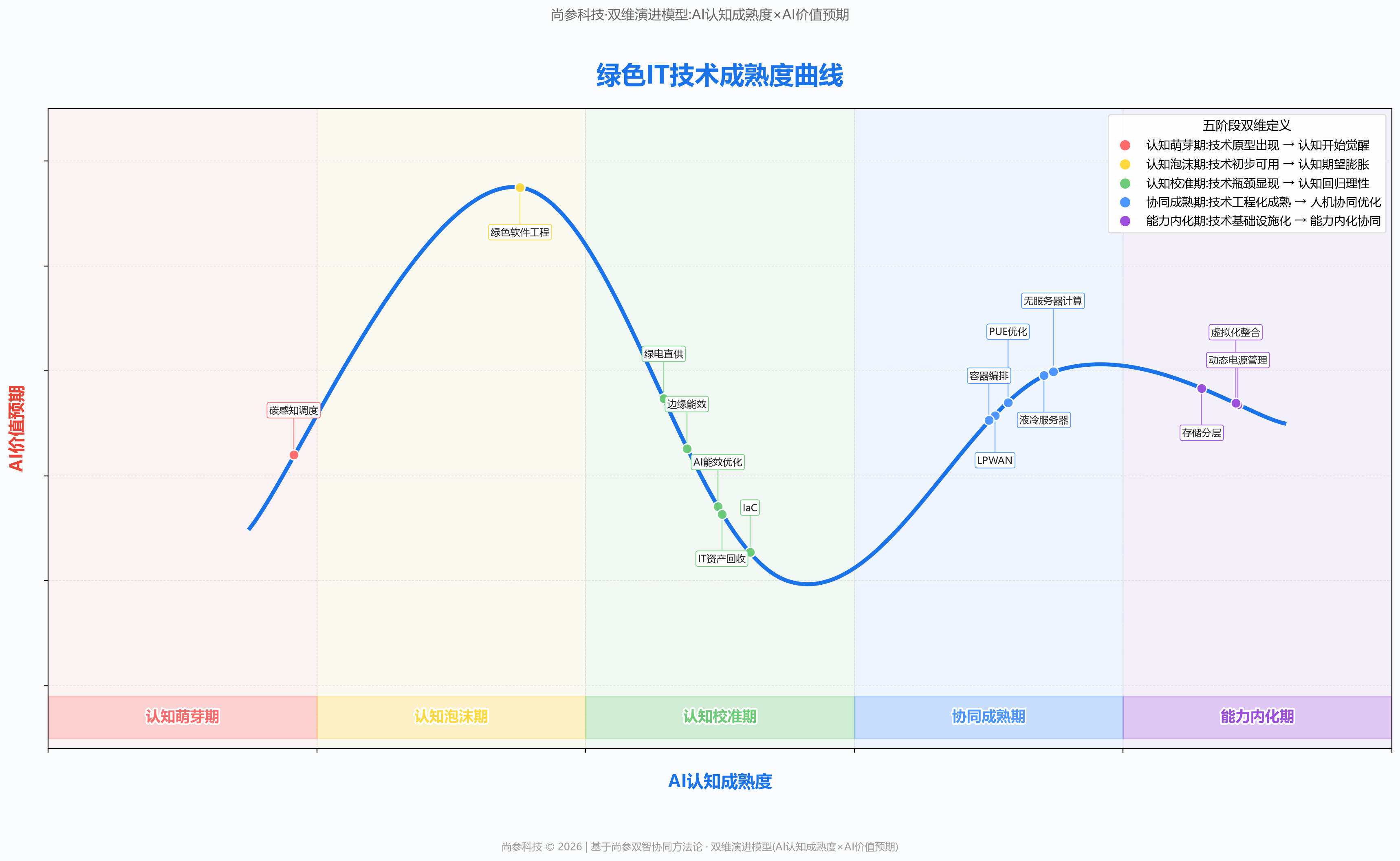

图 1

图表:绿色IT技术成熟度曲线

本图以“AI认知成熟度”为横轴,以“AI价值预期”为纵轴,将15项关键技术映射到五个成熟度阶段区间。

技术分层体系

关键技术概览

投资优先级

关键技术深度分析

■ 基础资源与设施层

解决IT物理基础设施的能效与可持续性问题

动态电源管理

阶段:能力内化期 | 适用:多数企业 | 收益:中高 | 风险:低

定义:根据实时负载自动调整CPU频率、核心启停及整机功耗状态的技术

阶段判定:Intel SpeedStep、AMD Cool'n'Quiet等技术已嵌入所有主流处理器,操作系统和BIOS默认启用,用户无感知运行

典型应用场景:数据中心通过处理器P-state/C-state调度,在夜间批处理窗口自动降低空闲核心的电压与频率,压缩制冷功耗;虚拟化集群借助每台宿主机的电源策略联动vMotion,将低负载虚拟机集中到少数物理节点,其余节点进入深度休眠;边缘网关在无数据流时关闭部分I/O控制器时钟域,仅保留网络唤醒电路。

主要收益:最直接的收益发生在数据中心电费账单上——服务器空闲功耗可压降至满载的一定比例以下,连带降低UPS和精密空调的持续负荷。次级收益是延长服务器主板电容与风扇等易损件的实际使用寿命,减少现场维护频次。

主要风险:过度激进的休眠策略可能导致业务请求首次响应出现毫秒级延迟抖动,对金融交易或实时控制类系统不可接受;不同代际处理器支持的C-state深度不一致,混合部署时虚拟机迁移后可能出现功耗策略失效。

企业采用建议:先核查现有服务器BIOS和操作系统电源计划是否已启用OS-controlled模式,关闭传统“高性能”固定档位;在虚拟化环境中,将主机电源策略与集群负载均衡规则做一次联合调参,而非各自独立配置。

可再生能源直供数据中心

阶段:认知校准期 | 适用:多数企业 | 收益:高 | 风险:中

定义:数据中心通过自建或长期购电协议直接使用风能、太阳能等可再生能源

阶段判定:全球头部云服务商已大规模签订可再生能源PPA,但多数企业仍处于绿电采购可行性研究阶段,识别并验证本地电网接入与合规性边界,部署规模受地域资源制约明显。

典型应用场景:一是超大规模智算中心选址时,优先匹配风光资源富集区域,通过自建或共建专用变电站实现物理直连;二是制造业园区将屋顶光伏与储能系统结合,为边缘数据中心提供日间峰值负载的补充供电;三是企业通过捆绑式虚拟购电协议(VPPA)对冲多个区域数据中心的碳排放,满足ESG披露要求。

主要收益:最关键收益是锁定长期电力成本,对冲化石能源价格波动对数据中心运营预算的冲击,这一收益直接体现在财务部门的能源采购支出项。次级收益是获得可追溯的碳减排凭证,支撑企业在供应链合规与品牌层面的绿色声明。

主要风险:绿电出力间歇性与数据中心7×24小时不间断负载之间存在根本性矛盾,过度依赖直供而储能配置不足,会导致供电可靠性下降,甚至触发负载切换失败造成业务中断。

企业采用建议:先完成现有数据中心能耗基线盘点和所在区域可再生能源资源评估,再决定采用现场直供还是虚拟购电协议路径。不要在没有储能配套和电网备用容量的前提下,贸然将核心生产负载绑定单一风光电源。

数据中心液冷技术

阶段:协同成熟期 | 适用:头部企业 | 收益:高 | 风险:中低

定义:利用液体替代空气对服务器等IT设备进行散热的技术方案

阶段判定:头部云厂商和超算中心已规模化部署液冷集群,冷板式液冷方案在AI训练场景成为标配,浸没式液冷在部分高密度机柜进入生产环境,产业链成本持续下行

典型应用场景:一是GPU集群的冷板式液冷,万卡级训练集群单机柜功率密度常达30-50kW,风冷已无法满足散热需求,冷板直接贴合芯片表面带走热量。二是超算中心的浸没式液冷,将整台服务器浸入绝缘氟化液中,适用于功率密度更高、对PUE要求低于1.1的科研计算场景。三是存量数据中心改造,在现有机房内加装液冷CDU(冷量分配单元),

登录后查看全文

本报告免费开放给注册用户,登录即可阅读全文。

相关报告推荐

6729652026-09-16

等保测评机构能力成熟度评估模型研究:覆盖测评方案设计、现场实施、报告编制与整改跟踪四阶段的标准化服务能力分级框架

在数字化转型与双智协同深化的背景下,等保测评机构的服务能力亟需从经验驱动向标准化、智能化演进。本报告构建了覆盖方案设计、现场实施、报告编制与整改跟踪四阶段的机构能力成熟度评估框架,为网络安全服务效能的量化与提升提供科学依据。 报告借鉴组织成熟度演进逻辑,强调测评机构需实现业务精深度与智能应用力的动态平衡。通过分级评估,指引机构识别短板,推动测评过程与业务编排、数据要素化深度融合。这不仅为管理层在服务商选型与安全合规建设上提供决策支撑,更助力测评机构依托新双模架构实现服务能力的持续跃升,夯实企业数字化安全底座。

存量ERP系统智能化改造的三类路径比较研究:插件式增强、API网关集成与语义层重构的适用边界与决策框架
1177192026-09-08

存量ERP系统智能化改造的三类路径比较研究:插件式增强、API网关集成与语义层重构的适用边界与决策框架

本报告指出:存量ERP系统智能化改造并非“非此即彼”的技术选型问题,而应基于业务演进阶段、数据治理成熟度与组织协同能力,匹配差异化的实施路径。研究识别出三类主流实践:插件式增强——通过轻量级AI组件嵌入现有界面与流程,在低侵入前提下快速响应局部智能需求;API网关集成——依托标准化接口桥接外部AI服务与ERP核心模块,适用于已有中台能力、需灵活调用多源智能能力的场景;语义层重构——在数据模型之上构建统一业务语义层,实现跨模块语义理解与动态规则生成,适合数据资产沉淀充分、且追求系统级认知升级的组织。三者并非线性替代关系,其适用边界取决于数据一致性水平、变更容忍度及长期架构愿景。报告据此提出决策框

存量IT系统智能化改造中的供应商协同成熟度评估模型研究:覆盖能力封装粒度、开放接口规范性、遗留系统适配文档完备性三大观测项
2390462026-09-08

存量IT系统智能化改造中的供应商协同成熟度评估模型研究:覆盖能力封装粒度、开放接口规范性、遗留系统适配文档完备性三大观测项

本报告提出一套面向存量IT系统智能化改造场景的供应商协同成熟度评估模型,核心观点是:供应商在智能化升级中的实际支撑能力,不能仅依赖技术方案陈述,而需通过可观察、可验证的协同行为特征进行系统性衡量。模型聚焦三大关键观测维度——能力封装粒度(反映模块化复用与解耦水平)、开放接口规范性(体现标准化集成能力与互操作保障)、遗留系统适配文档完备性(揭示对复杂存量环境的理解深度与迁移支持质量)。三者共同构成供应商从“能交付”到“可协同”“易落地”的能力跃迁路径。研究发现,高成熟度供应商普遍具备细粒度能力切分、契约化接口设计及场景化适配指引等特征,显著降低客户侧的整合成本与实施风险。该模型不替代技术选型评估

智能化改造项目中业务部门主导权与IT部门护航权的动态平衡机制研究:基于关键决策点清单与联合评审门禁的权责再分配模型
8801572026-09-08

智能化改造项目中业务部门主导权与IT部门护航权的动态平衡机制研究:基于关键决策点清单与联合评审门禁的权责再分配模型

本报告指出,智能化改造项目的成败关键不在于业务与IT谁主导,而在于二者权责能否随项目阶段动态适配。研究发现,僵化划分“业务提需求、IT做实现”的传统模式易导致目标偏移、技术冗余或落地断层;真正有效的协同,需在关键决策节点上建立可操作的权责再分配机制。基于对多类项目实践的提炼,报告提出“关键决策点清单”与“联合评审门禁”双轨模型:前者将项目拆解为需求锚定、方案选型、数据治理、上线验证等若干不可逆节点,明确各阶段主导方与协同方;后者则通过跨职能联合评审会,在每个门禁点强制完成目标对齐、风险共担与资源确认。该机制并非削弱任一方专业权威,而是将业务对场景价值的判断力与IT对系统韧性的把控力嵌入流程刚性

3110562026-09-17

数据中心UPS系统带载切换测试标准化流程重构研究

本报告指出,当前数据中心UPS系统带载切换测试普遍存在流程碎片化、风险评估粗放、验证标准缺失等问题,导致切换操作易引发业务中断或设备异常,已成为影响基础设施连续性的重要隐患。研究基于高可用系统工程原理,提出以“风险前置识别—负载动态适配—状态闭环验证”为逻辑主线的标准化流程重构框架。该框架强调在测试前构建多维度负载特征画像,明确关键切换边界条件;在执行中引入分阶段渐进式负载转移机制,兼顾供电连续性与设备应力响应;在验证环节建立可量化的状态一致性判据,替代经验式判断。实践表明,新流程显著提升测试可重复性与结果可信度,降低人为误操作概率,并为自动化测试工具开发提供结构化输入。研究成果适用于各类规模

1336522026-09-17

EPC交付阶段文档完整性与结构化程度成熟度评估研究

本研究指出,EPC交付阶段文档的完整性与结构化程度,是影响项目移交质量、运维启动效率及全生命周期资产价值实现的关键杠杆。当前实践中,文档往往呈现“数量充足但逻辑松散、内容零散但关联缺失”的典型特征,导致信息断层、责任模糊与知识沉淀失效。研究基于信息治理与工程知识管理理论框架,构建了覆盖文档生成、归集、关联、验证四环节的成熟度评估模型,强调文档不仅是交付成果的附属物,更是项目决策链、技术链与责任链的结构化映射。评估发现,高成熟度表现并非依赖文档数量或格式统一,而在于其能否支撑跨阶段追溯、多角色协同与自动化复用——例如通过语义关联实现设计意图向运维规程的可解释传递。提升路径需跳出文档管理本身,转向

3277272026-09-17

EPC模式下数据中心隐蔽工程(防静电地板接地网)无损检测覆盖率与验收效度关联分析研究

本研究发现,EPC模式下数据中心隐蔽工程的无损检测覆盖率与最终验收效度呈显著正相关,但二者并非线性对应——覆盖率提升若缺乏针对性策略,难以同步改善关键质量风险的识别能力。在设计-采购-施工一体化交付框架下,防静电地板安装精度与接地网连续性等隐蔽环节易受多阶段界面交接影响,传统以“点位数量”为基准的检测规划,常忽视结构耦合性、材料老化响应及现场工况变异等系统性因素,导致部分高风险区域漏检或误判。研究通过对比多项目验收回溯数据发现,将检测资源向接口过渡区、荷载集中区及电磁敏感带动态倾斜,并嵌入施工过程协同反馈机制,可更有效地支撑验收结论的可靠性。因此,提升验收效度的关键不在于单纯扩大检测面,而在于

3357772026-09-17

面向AI训推一体机柜部署的数据中心末端配电与散热协同验收方法研究

本研究提出一种面向AI训推一体机柜部署的数据中心末端配电与散热协同验收方法,核心在于打破传统“配电”与“散热”分项验收的割裂模式,以负载动态性、空间紧凑性与热-电耦合特性为出发点,构建统一的协同验证框架。针对AI一体机柜高功率密度、瞬时功耗波动大、前后端热分布不均等特点,方法强调在真实业务负载序列下同步采集末端供电质量、温升响应、气流组织有效性等多维参数,通过时序关联分析识别配电冗余度与散热裕量之间的匹配偏差。理论层面依托热力学平衡与电路暂态响应原理,将能效稳定性转化为可复现、可比对的协同指标,而非孤立评估单点性能。该方法已在多个典型部署场景中验证其对早期设计缺陷、安装偏差及运维策略失配的识别
